Szalunek na schody zewnętrzne: krok po kroku
Planowanie solidnego szalunku to klucz do trwałych schodów zewnętrznych. Dylematy są trzy: dokładne wymiary schodów, prawidłowe zbrojenie oraz technika wylewania betonu, która zapobiega zimnym łączeniom. Zanim sięgniesz po młotek i deski, musimy przemyśleć każdy z tych wątków dotyczących schodów.

Spis treści:
- Planowanie i projekt: długość, szerokość, układ schodów
- Punkty zaczepienia i zbrojenie stropu, podłogi i spocznika
- Rozpoczęcie od góry: boczne deski i zapora przed wyciekiem betonu
- Szalunek równoległy do biegu schodów i szerokość przewyższająca planowaną
- Mocowanie desek bocznych i pionowych w ścianach; miejsca na pręty
- Dystanse i stemple co około 1 m: stabilne podparcie prętów
- Wylewanie łączone: dystanse, podpory i szybkie wiązanie betonu
- Jak zrobić szalunek na schody zewnętrzne — Pytania i odpowiedzi
Poniższa tabela pokazuje orientacyjne ilości i koszty materiałów dla przykładowej klatki schodów zewnętrznych (szer. 1,20 m; bieg ≈ 3,6 m; grubość 0,12 m).
Materiał | Ilość | Jednostka | Cena jedn. (PLN) | Razem (PLN) |
---|---|---|---|---|
Beton C20/25 | 0,8 | m³ | 400 | 320 |
Pręty zbrojeniowe Ø10–12 mm | 35 | m | 6 | 210 |
Sklejka wodoodporna 18 mm | 3 | ark. | 120 | 360 |
Deski 25×100 mm | 20 | m | 5 | 100 |
Stemple / podpory | 6 | szt. | 60 | 360 |
Dystanse, drut, akcesoria | - | lot | - | 60 |
Szacunkowo razem | 1 410 |
Z tabeli wynika, że całość materiałów dla tego przykładu schodów to około 1 400–1 500 PLN i ~0,8 m3 betonu, co wpływa na logistykę wylewania szalunku. Deski i sklejka stanowią znaczną część kosztu, więc dobrze zaplanować ich zwrot po demontażu. Możemy obniżyć koszt, wypożyczając stemple lub używając wielokrotnego systemu szalunkowego.
Planowanie i projekt: długość, szerokość, układ schodów
Kluczowe wymiary decydują o komforcie i bezpieczeństwie schodów. Musimy przyjąć wysokość podstopnia 16–18 cm i głębokość stopnia 28–30 cm, czyli standardy ergonomii. Z tego wynikają liczba stopni i długość biegu, które warto zapisać na rzucie.
Sprawdź wysokość całkowitą i wysokość nad wyjściem, bo szczelina nad głową to nie miejsce na improwizację. Możemy odrysować przebieg schodów bezpośrednio na ścianie, by wychwycić kolizje z drzwiami lub oknem. Jeśli jest spocznik, zaplanuj go z uwzględnieniem kierunku otwierania drzwi.
Przygotuj prostą listę kontrolną przed montażem szalunku; to skraca błędy przy pomiarach. Musimy policzyć liczbę podstopni, długość biegu i szerokość użytkową, czyli elementy które wpływają na ilość betonu i materiału. Poniżej krótki plan przygotowania:
- Zmierz wysokość schodów od poziomu do poziomu wejścia.
- Oblicz liczbę podstopni (wys. całk. / wys. podstopnia).
- Ustal szerokość użytkową (min. 90–120 cm; zalecane 120 cm).
- Zaznacz spocznik i jego wymiary.
- Narysuj przekrój i wyznacz miejsce zbrojenia.
- Określ materiały szalunku i liczbę stempli.
Punkty zaczepienia i zbrojenie stropu, podłogi i spocznika
Punkty zaczepienia wymuszają plan zbrojenia i montaż prętów kotwiących schodów. Musimy przewidzieć miejsca, gdzie pręty wnikną w strop lub mur, czyli zakotwienia o długości min. 10–15 cm. Dobre połączenie ze stropem zapobiega pęknięciom na styku.
Na biegu układamy podłużne pręty główne Ø10–12 mm oraz strzemiona co 150–200 mm, które utrzymują całość. Możemy użyć gotowych siatek lub indywidualnego zbrojenia, zależnie od kształtu i kosztów. Przy spoczniku dodajemy dodatkowe pręty poprzeczne, by rozłożyć obciążenia.
Zwróć uwagę na otulinę zbrojenia — beton na zewnętrznych schodach potrzebuje 25–30 mm krycia. Pręty nie mogą dotykać formy, bo rdzewieją i niszczą powierzchnię schodów. Zabezpiecz miejsca kotwień przez wcześniejsze wyznaczenie otworów i zastosowanie odpowiednich łączników.

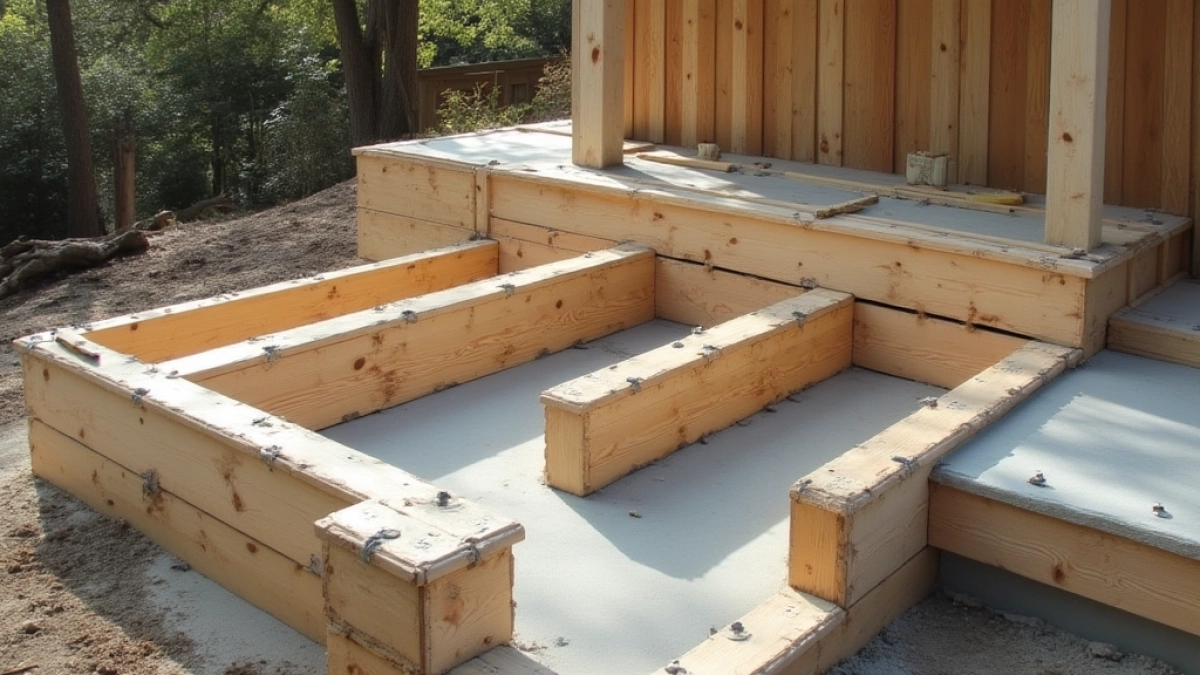

Rozpoczęcie od góry: boczne deski i zapora przed wyciekiem betonu
Szalunek zaczyna się od najwyższego stopnia i schodzi ku dołowi, by uniknąć zatorów betonowych w biegu. Boczne deski tworzą zaporę przeciw wyciekowi, dlatego deski powinny być założone z lekkim zapasem. Złącza uszczelnij taśmą lub klinami, by beton nie wypływał i krawędzie schodów były równe.
Deski zewnętrzne najlepiej wykonać z deski 25×100 lub 30×120, a do formowania większych elementów użyć sklejki wodoodpornej. Musimy pamiętać o kątach i podparciach, bo boczne deski przenoszą boczne obciążenia płynnego betonu. Przy schodach zabiegowych zastosuj giętką sklejkę lub listwy do wyginania formy.
Sprawdź mocowania przed nalaniem betonu i upewnij się, że deski są równo ustawione. Możemy dodatkowo przybić listwy oporowe od zewnętrznej strony, co ułatwia demontaż. To ograniczy straty materiału i poprawi estetykę stopni.
Szalunek równoległy do biegu schodów i szerokość przewyższająca planowaną
Ustaw deski szalunku równolegle do biegu schodów; to ułatwia kontrolę poziomu i estetykę krawędzi. Szerokość formy powinna przekraczać planowaną szerokość o 10–15 cm z każdej strony, co daje miejsce na wibratory i korekty. Dzięki temu łatwiej zdjąć formę bez uszkodzeń krawędzi schodów.
Jeśli szalunek jest zbyt wąski, mamy problem z zagęszczaniem betonu i wykończeniem stopni. Musimy pozostawić dostęp do wibrowania i dobiegu betonu, czyli szalunek nie może być zbyt ciasny. To także ułatwia kontrolę powierzchni i minimalizuje poprawki.
Przy szerokich schodach zastosuj podział na segmenty i dodatkowe stemple, by nie dopuścić do ugięć desek. Możemy wyprowadzić listwy krawędziowe, które później łatwo usunąć, a krawędź pozostanie prosta. Kontroluj przekątne i użyj sznurka dla precyzji.
Mocowanie desek bocznych i pionowych w ścianach; miejsca na pręty
Deski boczne mocujemy do kołków lub łat przymocowanych do muru, by uniknąć przesunięć schodów podczas wylewania. Musimy zaplanować przejścia dla prętów, czyli miejsca które pozwolą na swobodne ustawienie zbrojenia. Użyj śrub i podkładek, by uzyskać równą płaszczyznę formy.
W miejscach, gdzie pręty przechodzą przez formę, przygotuj wpusty lub dystanse, by pręty nie stykały się z deskami. Możemy użyć specjalnych tulei lub tymczasowych osłon, które później usuniemy przy czyszczeniu schodów. Zaplanuj też długości prętów, by miały odpowiedni zakład w murze.
Pionowe deski formujące podstopnice muszą być mocno ściskane i przykręcone od tyłu, by nie wypychały się pod ciężarem betonu. Dystanse między deskami a zbrojeniem gwarantują, że pręty będą miały właściwą otulinę przy schodach zewnętrznych. Kontrola wymiarów po zamocowaniu zapobiega późniejszym poprawkom.
Dystanse i stemple co około 1 m: stabilne podparcie prętów
Stemple montujemy co około 1 m pod formą; to zapewnia stabilność i zapobiega ugięciom desek. Dystanse podtrzymują pręty i utrzymują otulinę betonu na wymaganym poziomie dla schodów. Musimy pamiętać o regulowanych podporach przy nierównym terenie.
Wybierz stemple stalowe lub drewniane, w zależności od budżetu i planów wielokrotnego użycia szalunku. Możemy ustawić dodatkowe podpory w miejscach największego obciążenia, np. przy spoczniku i przy pierwszym stopniu. Stemple regulowane skracają czas montażu i ułatwiają poziomowanie.
Dystanse plastikowe lub betonowe o wysokości 25–30 mm określają minimalne krycie zbrojenia, co jest kluczowe przy schodach narażonych na mróz i wilgoć. Pręty nie powinny dotykać formy, bo wtedy ochrona przed korozją jest niewystarczająca. Kontroluj odległości taśmą mierniczą przed zalaniem.
Wylewanie łączone: dystanse, podpory i szybkie wiązanie betonu
Wylewamy schody jednorazowo od góry ku dołowi, by uniknąć zimnych łączeń i nierówności. Użyj wibratora oraz kontroluj grubość warstwy, by nie tworzyć pęcherzy powietrza i pustek. Szybkoschnący beton przyspiesza demontaż szalunku, gdy zależy nam na czasie.
Dystanse i podpory muszą być sprawdzone tuż przed nalewem; ściągnięcie jednego stemplem zbyt wcześnie grozi deformacją. Możemy planować wylew z betoniarki lub kupić mieszankę w workach, jeśli objętość jest mała. Pamiętaj o zabezpieczeniu powierzchni przed deszczem podczas pierwszych 48 godzin.
Po związaniu betonu usuń szalunek stopniowo i sprawdź krawędzie, które możemy wygładzić korkiem lub szlifierką. W niższych temperaturach wydłuż okres pielęgnacji, a przy szybkich mieszankach postępuj zgodnie z instrukcjami dotyczącymi czasu demontażu. Beton osiąga część nośności w kilka dni, a pełną po 28 dniach.
Jak zrobić szalunek na schody zewnętrzne — Pytania i odpowiedzi
-
Pytanie 1: Jak przygotować wymiary i plan schodów przed szalowaniem?
Odpowiedź: Określ długość, wysokość i szerokość schodów oraz ich układ. Narysuj przebieg schodów na ścianie i uwzględnij spocznik oraz ewentualne zabiegi. Zapisz te wymiary w projekcie domu, aby wszystkie elementy były spójne z pozostałym układem konstrukcyjnym.
-
Pytanie 2: Jakie punkty zaczepienia i zbrojenia trzeba wykonać przed szalowaniem?
Odpowiedź: Wykonaj zbrojenie stropu i podłogi, a także zbrojenie spocznika, jeśli występuje. Zaplanuj mocowania i dystanse tak, aby pręty były odpowiednio prowadzone i nie stykały się bezpośrednio z formą podczas wylewania betonu.
-
Pytanie 3: Jak ustawić deski boczne i deski szalunkowe w praktyce?
Odpowiedź: Deski szalunku powinny biec równolegle do biegu schodów i być szersze niż przewidywana szerokość, aby łatwo odciążyć formę. W bokach szalunku mocuj deski boczne, a do ścian przybijaj deski pionowe tworzące powierzchnie stopnia. Przewiduj dystanse dla prętów i stabilne podparcie.
-
Pytanie 4: Jak prawidłowo wykonać wylewanie i zdjąć szalunek?
Odpowiedź: Beton wylewaj równomiernie od góry do dołu jednym kawałkiem, bez kontaktu prętów z formą. Użyj dystansów i stempli co około 1 m. Po stwardnieniu szalunek można zdjąć w krótszym czasie, zwykle kilka dni, zależnie od konkretnej mieszanki i warunków pogodowych.
